煤电聚力保供 凉都再添动能|贵州能源水城项目1号机组成功并网

  • 时间:

    2026/09/30

  • 来源:

    多彩贵州网、动静新闻

时间:2026/09/30 来源:多彩贵州网、动静新闻

  多彩贵州网·动静新闻讯(通讯员 张玉婕 贵州台记者 胡绍山)征途漫漫,唯有实干笃行、久久为功,方能成就高质量发展新突破。9月26日21时26分,位于水城经开区辖区内的贵州能源水城2×66万千瓦燃煤发电项目1号机组首次并网一次成功,机组顺利接入主电网,各系统运行平稳、各项参数指标正常稳定。

  此次顺利并网,标志着该省级重点能源项目正式进入投产发电冲刺阶段,为六盘水市夯实电力保供基础、优化区域能源结构注入强劲动能。

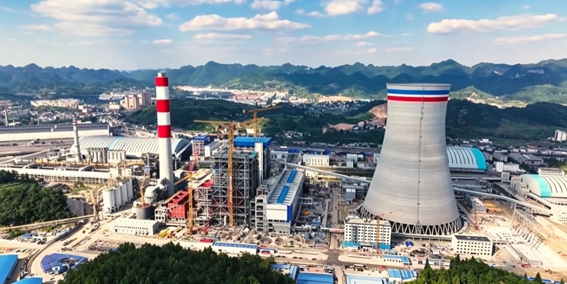

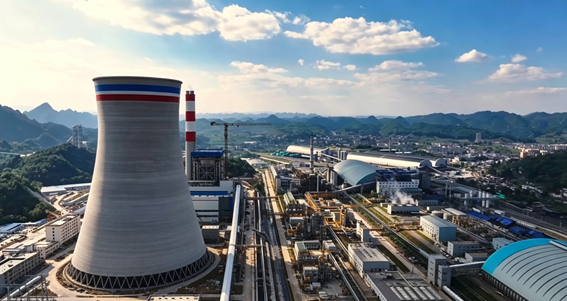

  贵州能源水城2×66万千瓦燃煤发电项目,是水城区煤-焦-化-电循环经济基地的重要组成部分,总投资65.3亿元。项目采用先进超超临界二次再热燃煤发电机组,同步配套建设脱硫、脱硝环保设施及铁路专用线,工艺先进、绿色低碳、安全高效。项目全面建成投产后,预计年发电量可达66亿千瓦时,对完善全省电力供应体系、构建清洁低碳、安全高效的现代能源格局具有重要支撑作用。

  自2024年12月12日1号机组主厂房完成首方混凝土浇筑以来,经过21个月的科学施工、精准建设,项目实现从土建施工、设备安装到调试并网的阶段性重大突破。建设全过程严格落实全省能源保供部署要求,紧盯节点目标、严把质量关口、严守安全底线,稳步推进各项建设任务。

  为保障机组顺利并网,项目统筹各方力量、凝聚攻坚合力。上级领导靠前指导、精准帮扶,公司管理层现场值守、一线调度。全体干部职工与各参建单位紧密协同、分工协作,发扬钉钉子精神,严格遵循电力调度规程,高标准、高质量完成锅炉吹管、汽机冲转定速、发电机空载试验、假同期试验等一系列关键调试工序。

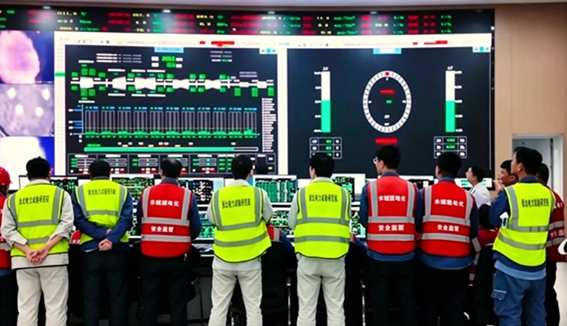

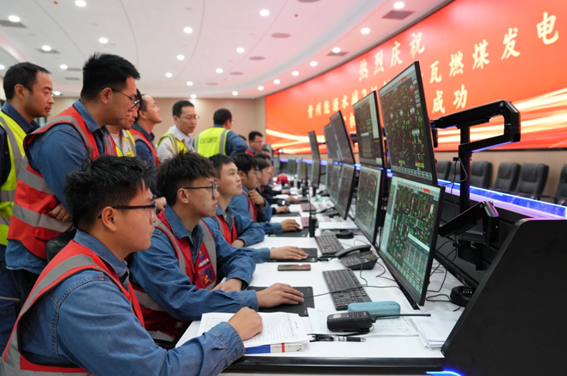

  在并网调试关键阶段,业主、总包、施工、调试、运维等多方团队坚守一线、昼夜奋战,全程紧盯设备运行状态,逐项核验技术数据。当晚21时26分,机组蒸汽压力、温度、汽机及发电机轴瓦振动、轴瓦温度等全部关键指标均达到设计标准,随着并网指令下达,1号机组成功并入电网,项目建设取得决定性进展。

  此次机组一次性成功并网,是六盘水市加快能源重点项目建设、提升区域保供能力的务实成果,也是各参建单位攻坚克难、协同作战的有力见证,充分展现了地方能源项目建设的速度、质量与担当。

  并网成功是阶段性成果,更是全新奋斗起点。下一步,项目全体工作人员将保持严谨务实、精益求精的工作作风,扎实推进并网后系统调试、设备优化、隐患排查等各项工作,全力保障1号机组顺利完成168小时试运行,确保机组如期高质量投产。

  项目全面投运后,将进一步补齐区域电力保供短板,持续释放凉都能源产业优势,助力地方经济社会高质量发展,为全省能源安全稳定供应和绿色低碳转型提供坚实保障。
